Każdy kierownik budowy zna problem: błoto po deszczu, zapadające się koła ciężarówek, koleiny na placu i przestoje. Nieutwardzony teren to stracone pieniądze – każda godzina czekania na HDS czy betoniarki to koszt. W tym artykule pokażę sprawdzone sposoby na utwardzenie placu manewrowego – od najtańszego kruszywa po profesjonalne płyty betonowe.

Dlaczego place manewrowe są kluczowe?

Utwardzony plac manewrowy to nie luksus, tylko konieczność na każdej budowie:

• Bezpieczeństwo – stabilna nawierzchnia eliminuje ryzyko przechylenia dźwigów, koparek i wózków widłowych

• Brak przestojów – sprzęt nie ugrzęźnie w błocie, betoniarki dojadą bez problemów

• Czystość – brak błota wynoszonego na ulicę, mniej skarg mieszkańców

• Wizerunek – porządna budowa to profesjonalny wykonawca w oczach inwestora

Problem: Błoto, koleiny, przestoje

Nieutwardzony plac to lawina problemów. Po każdym większym deszczu:

• Samochody dostawcze odmawiają wjazdu – kierowcy boją się ugrzęźnięcia

• HDS i dźwigi nie mogą stanąć stabilnie – ryzyko wywrócenia

• Koparki i ładowarki zostawiają głębokie koleiny – trzeba równać spychaczem

• Robotnicy tracą czas na oczyszczanie butów i narzędzi

Koszt przestojów? Dzień postoju ekipy 5-osobowej + HDS to 3-5 tys. zł strat. Jeden deszcz potrafi zatrzymać budowę na 2-3 dni.

Rozwiązanie 1: Kruszywo (tanio, ale tymczasowo)

Kruszywo to najpopularniejsze rozwiązanie na budowach – głównie przez niską cenę.

Jak to działa: Usunięcie humusu 30-40 cm, ułożenie kruszywa łamanego 25-30 cm, zagęszczenie walcem. Geowłóknina pod kruszywo na słabym gruncie.

Koszt: 35-55 zł/m² (materiał + robocizna). Plac 500 m² = 17 500 – 27 500 zł.

Plusy: Niska cena, szybka realizacja (1-2 dni), możliwość dosypywania w trakcie budowy.

Minusy: Koleiny po ciężkim sprzęcie, kurz latem, błoto po deszczu, wymaga dosypywania co 3-6 miesięcy (koszt 8-12 zł/m²).

Kiedy wybrać: Budowa krótkoterminowa (do 6 miesięcy), lekki ruch (do 10 pojazdów dziennie), bardzo ograniczony budżet.

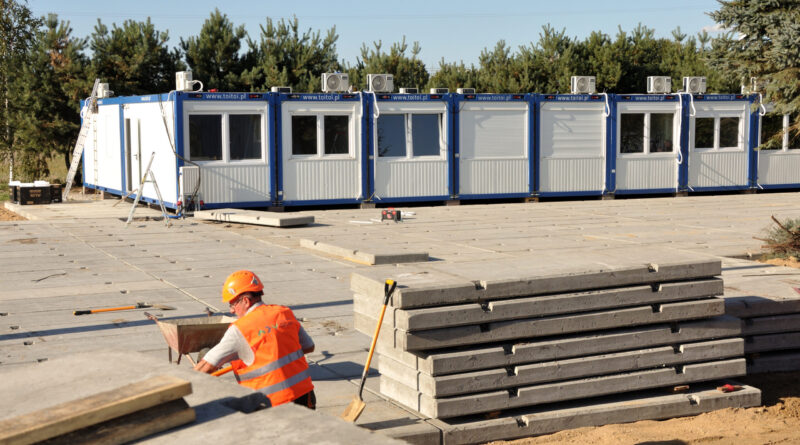

Rozwiązanie 2: Płyty betonowe (szybko i wielokrotne użycie)

Płyty betonowe to rozwiązanie stosowane przez duże firmy budowlane – droższe na start, ale opłacalne w dłuższym czasie.

Jak to działa: Przygotowanie podłoża (jak przy kruszywie), ułożenie płyt żelbetowych 300×150 cm lub płyt JOMB za pomocą HDS. Płyty gotowe do jazdy od razu.

Koszt: 80-120 zł/m² (zakup) lub 15-25 zł/m²/miesiąc (wynajem). Plac 500 m² zakup = 40 000 – 60 000 zł, wynajem 6 miesięcy = 45 000 – 75 000 zł.

Plusy: Montaż 1-2 dni, brak konserwacji, wielokrotne użycie (można przenieść na inną budowę), stabilna nawierzchnia nawet dla HDS 100t, gotowe do jazdy od razu.

Minusy: Wyższy koszt początkowy, wymaga HDS do montażu, fugi między płytami (ale nie problem dla ruchu).

Kiedy wybrać: Budowa długoterminowa (6-24 miesiące), ciężki ruch (betoniarki, HDS, koparki), potrzebujesz stabilności NOW (nie za tydzień), planujesz użyć płyty ponownie na innej budowie.

Więcej o zastosowaniu placów betonowych na budowach – przykłady realizacji i szczegóły techniczne.

Porównanie: Kruszywo vs Płyty betonowe

ParametrKruszywoPłyty betonowe
Koszt początkowy (500 m²)17 500 – 27 500 zł40 000 – 60 000 zł (zakup)
45 000 – 75 000 zł (wynajem 6 mies.)
Czas montażu1-2 dni1-2 dni
KonserwacjaDosypywanie co 3-6 mies. (4-6 tys. zł)Zero
Trwałość6-12 miesięcy30-40 lat
StabilnośćŚrednia (koleiny po HDS)Bardzo wysoka
Wielokrotne użycieNieTak (3-5 budów)
Koszt total 12 mies.25-35 tys. zł40-60 tys. zł (ale zostają płyty!)

Case study: CPK Baranów – 930 m² w 3 dni

Realizacja placu manewrowego dla służb zewnętrznych lotniska CPK w Buszycach.

Wyzwanie: Plac musi być gotowy w 3 dni (harmonogram budowy CPK), ciężki ruch (pojazdy serwisowe, transport materiałów), grunt słaby (glina).

Rozwiązanie: Płyty żelbetowe MON 300×150 cm. Dzień 1: Przygotowanie gruntu + kruszywo. Dzień 2-3: Montaż 930 m² płyt HDS.

Efekt: Plac gotowy na czas, zero konserwacji przez 12 miesięcy budowy, możliwość przeniesienia płyt po zakończeniu budowy CPK.

Koszt: Około 90 000 zł (zakup płyt). Alternatywa kruszywo: 35 000 zł start + 25 000 zł konserwacja = 60 000 zł (ale zostaje zniszczony teren).

Kiedy płyty, kiedy kruszywo?

WYBIERZ KRUSZYWO jeśli:

• Budowa do 6 miesięcy

• Lekki ruch (do 10 pojazdów/dzień)

• Budżet bardzo ograniczony (każda złotówka się liczy)

• Plac będzie później zasypany/zabudowany

WYBIERZ PŁYTY BETONOWE jeśli:

• Budowa 6-24 miesiące (lub dłużej)

• Ciężki ruch (HDS, koparki, betoniarki)

• Zależy Ci na zero przestojów

• Planujesz użyć płyt ponownie na innej budowie

• Inwestor wymaga porządku i profesjonalizmu

FAQ – Place manewrowe na budowie

1. Ile kosztuje utwardzenie placu 1000 m²?

Kruszywo: 35-55 tys. zł. Płyty betonowe zakup: 80-120 tys. zł. Płyty wynajem 6 mies.: 90-150 tys. zł. Koszty zależą od przygotowania gruntu i lokalizacji.

2. Jak szybko można zrobić plac manewrowy?

Przy dobrym podłożu: kruszywo 1-2 dni, płyty betonowe 1-2 dni (przy słabym gruncie +1-2 dni na przygotowanie).

3. Czy płyty betonowe można wynająć zamiast kupić?

Tak, wynajem to standard. Koszt 15-25 zł/m²/miesiąc. Dla budowy 6-miesięcznej często opłaca się zakup – płyty zostają i można je sprzedać lub użyć ponownie.

4. Jaką grubość kruszywa dać pod plac?

Minimum 25 cm kruszywa łamanego na dobrym gruncie. Na słabym (glina, torf): 35-40 cm + geowłóknina.

5. Czy plac z płyt wymaga fundamentów?

Nie, płyty kładzie się na zagęszczone kruszywo. To nie jest budynek – to tymczasowa/stała nawierzchnia bez fundamentowania.

6. Czy płyty z placu budowy można później wykorzystać?

Tak! Po zakończeniu budowy płyty można przenieść i wykorzystać jako drogi betonowe na terenie firmy, place składowe lub sprzedać. To zwrot inwestycji niedostępny przy kruszywie czy asfalcie.

Podsumowanie

Utwardzenie placu manewrowego to inwestycja, która się zwraca. Jeden przestój przez błoto może kosztować 5-10 tys. zł – więcej niż koszt kruszywa.

Jeśli budowa krótka (do 6 mies.) i budżet ograniczony – kruszywo wystarczy. Jeśli budowa dłuższa, ciężki ruch lub zależy Ci na profesjonalizmie – płyty betonowe to lepszy wybór.

Pamiętaj: 80% problemów z placami wynika ze słabego podłoża, nie z wierzchniej warstwy. Nie oszczędzaj na przygotowaniu gruntu – to podstawa!
